Sonnige Aussichten

Das Photovoltaik-Projekt Örlinger Tal

Wir legen uns schon jetzt ins Zeug, um den Ausbau der Solarenergie in der Zukunft voranzutreiben.

Wir arbeiten an der Zukunft

Im Örlinger Tal wird auf einer Fläche von 5 ha im Auftrag der SWU eine neue Freiflächen-Photovoltaikanlage mit 5,6 Megawatt peak (MWp) entstehen. Die Anlage mit 9072 Modulen soll ab 2025 den Betrieb aufnehmen, Strom für bis zu 1700 Ulmer Haushalte liefern und so pro Jahr 3200 Tonnen CO2  einsparen. Bevor eine Photovoltaik-Freiflächenanlage ans Netz gehen kann, muss jedoch einiges passieren: Flächen müssen geprüft, Auswirkungen auf Natur und Tiere abgeschätzt und Aufträge ausgeschrieben werden.

Aktuelle Informationen

Am 30.08.2024 hat die Bundesnetzagentur der SWU Energie GmbH die EEG Förderung für das Projekt bezuschlagt. Die SWU ist eines von fünf Unternehmen aus der Region, die einen Zuschlag erhalten haben.
Weitere Informationen zur Ausschreibung finden Sie hier.

Die Errichtung der Anlage wurde bereits beauftragt. In den kommenden Wochen werden weitere vorbereitende Maßnahmen durchgeführt, wie beispielsweise die Baufeldvorbereitung und die Kampfmittelsondierung.

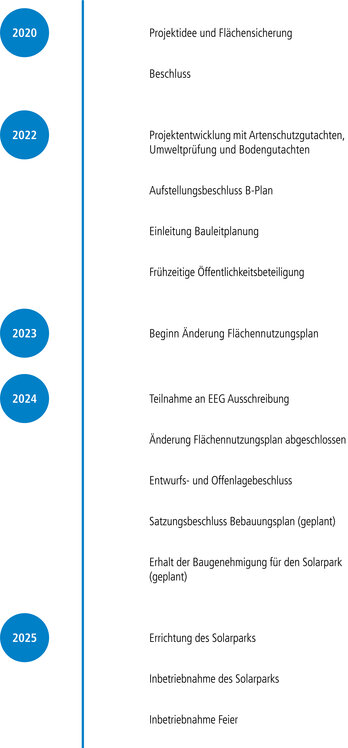

Zeitplan/Termine

Seit 2020
Tip schließen

Seit 2020

Im Jahr 2020 wurde die Projektidee für den Solarpark entwickelt. Gleichzeitig wurden die notwendigen Flächen gesichert, um die Umsetzung des Projekts zu ermöglichen.

Juli 2020
Tip schließen

Juli 2020

Ein weiterer wichtiger Schritt im Jahr 2020 war der Aufstellungsbeschluss. Damit wurde der formale Planungsprozess für das Projekt eingeleitet und der rechtliche Rahmen für die weitere Entwicklung festgelegt.

2022 - 2024
Tip schließen

2022 - 2024

Im Jahr 2022 begann die intensive Phase der Projektentwicklung. Es wurden Umweltprüfungen, Artenschutz- und Bodengutachten durchgeführt, um sicherzustellen, dass das Projekt ökologisch verträglich ist und die gesetzlichen Anforderungen erfüllt.

Juli 2022
Tip schließen

Juli 2022

Der vorhabensbezogene Bebauungsplan "Photovoltaikanlage Örlinger Feld" aus dem Jahr 2022 dient als Aufstellungsbeschluss und Beschluss zur frühzeitigen Beteiligung der Öffentlichkeit sowie der Behörden und sonstiger Träger öffentlicher Belange.

2022 - jetzt
Tip schließen

2022 - jetzt

Im Jahr 2022 wurde die Bauplanung eingeleitet, um die bauplanerischen und rechtlichen Voraussetzungen für die Errichtung des Projektes zu schaffen.

Dezember 2022 - Januar 2023
Tip schließen

Dezember 2022 - Januar 2023

Im Jahr 2022 fand die frühzeitige Beteiligung der Öffentlichkeit sowie der Behörden und sonstigen Träger öffentlicher Belange statt. Auch die Bürger konnten sich äußern.

2023 - jetzt
Tip schließen

2023 - jetzt

Im Jahr 2023 begann die Änderung des Flächennutzungsplans. Dies war notwendig, um die planungsrechtlichen Voraussetzungen für den Bau des Solarparks zu schaffen.

1. März
Tip schließen

1. März

Im Jahr 2024 nahm das Projekt an der EEG-Ausschreibung teil, um die Finanzierung und Förderung für den Solarpark zu sichern.

März 2024
Tip schließen

März 2024

Die Änderung des Flächennutzungsplans wurde im März 2024 abgeschlossen, womit alle planungsrechtlichen Voraussetzungen erfüllt waren.

Juni 2024
Tip schließen

Juni 2024

Ein weiterer Meilenstein in diesem Jahr war der Entwurfs- und Offenlagebeschluss. Dies ermöglichte es, den Bebauungsplan öffentlich auszulegen und weiteren Input von der Öffentlichkeit zu erhalten.

Oktober 2024
Tip schließen

Oktober 2024

Es ist geplant, dass im Jahr 2024 der Satzungsbeschluss für den Bebauungsplan gefasst wird. Dies wird den Bebauungsplan rechtskräftig machen.

Herbst 2024
Tip schließen

Herbst 2024

Ebenfalls geplant ist der Erhalt der Baugenehmigung für den Solarpark, was den Weg für die tatsächliche Errichtung des Parks freimachen wird.

Oktober 2024 - März 2025
Tip schließen

Oktober 2024 - März 2025

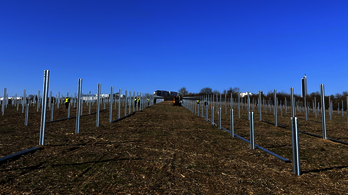

Die eigentliche Errichtung des Solarparks durch erfahrene Solarteure wird im Jahr 2025 beginnen. Dies umfasst die Installation der Solarmodule und aller notwendigen technischen Einrichtungen.

April / Mai 2025
Tip schließen

April / Mai 2025

Nach der Errichtung wird der Solarpark durch die Solarteure in Betrieb genommen. Dies markiert den Beginn der Energieproduktion des Parks.

April / Mai 2025
Tip schließen

April / Mai 2025

Zum Abschluss des Projekts wird eine Inbetriebnahme-Feier stattfinden, um die Fertigstellung und den Start des Solarparks zu feiern. Diese Feier wird ein wichtiger Meilenstein sein und den erfolgreichen Abschluss des Projekts würdigen.
